こんにちは、ひまです🐥
配線立ち会いに行ってきました!
事前準備(図面復習、チェックリスト作成等)をして臨みました🔥
▽事前準備の記事はこちら
配線立ち会いとは?
電気配線工事完了後、現場でコンセントやスイッチ、照明等が図面通りに設置されているかを確認する工程です。
この機会を逃すと、修正が困難または高額になります。

電気配線のラストチャンス
配線立ち会いのタイミング(工事のどの段階?)
壁が塞がれる前(断熱材施工前)に行います。
- STEP1地盤改良
- STEP2基礎工事
- STEP3躯体工事
- 柱、梁、壁、床など構造体の工事
- 屋根工事
- サッシ取付工事
- 電気配線工事
- 配線立ち会い
ここなう(‘ω’)☝
- 躯体工事完了検査
- STEP4①造作工事
- 断熱施工など色々
- STEP4②外壁工事
- STEP5内装工事
- STEP6完成検査
- STEP7引き渡し説明会
- STEP8引き渡し
軽微な位置変更はできる

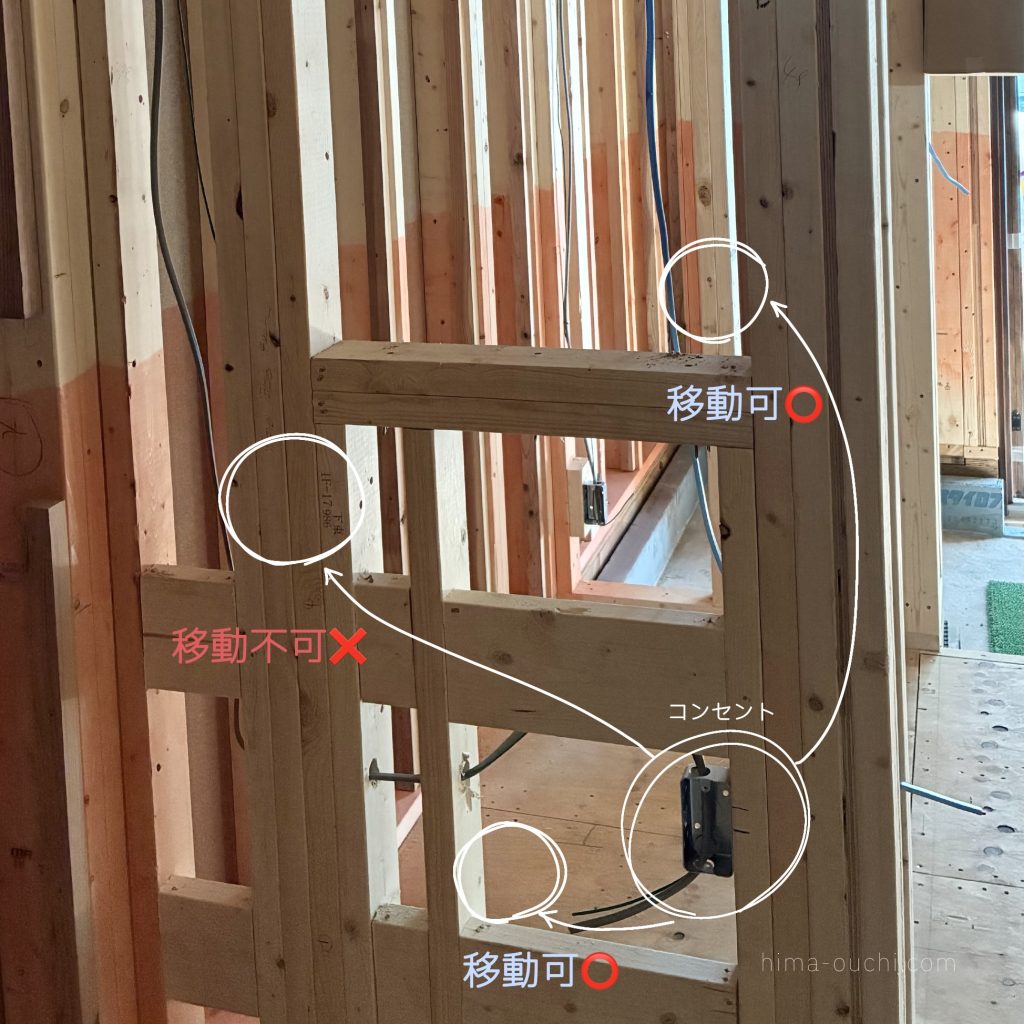

我が家の新築工事の際は、柱間の移動(45㎝間隔)程度は可能とのことでした。

当日の流れ
メンバー
- 現場監督さん
- 施主(自分たち)
配線立ち会いでは、営業さんや設計士さんの同席はありませんでした。
実際の進み方
現場監督さんから説明を受けながら一箇所ずつ見ていきました。
かかった時間は約2時間。
確認項目は以下の通り。電気配線に加えてサッシも確認しました。
電気配線のチェックポイント
1:図面通りに設置されているか
我が家の場合、図面と違うところが2か所ありました。
①左右の位置ずれ

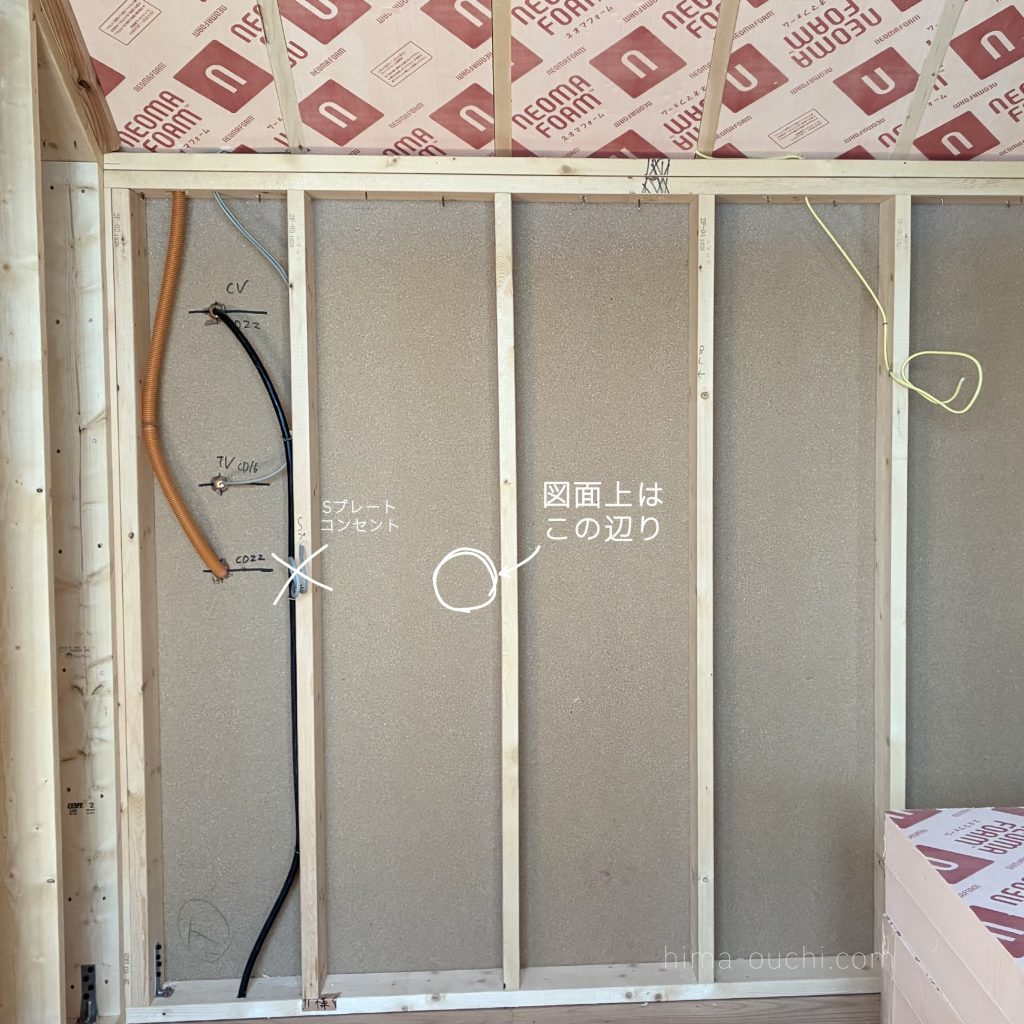

図面より左寄りに設置されていました。

②高さのずれ、コンセントの種類の相違

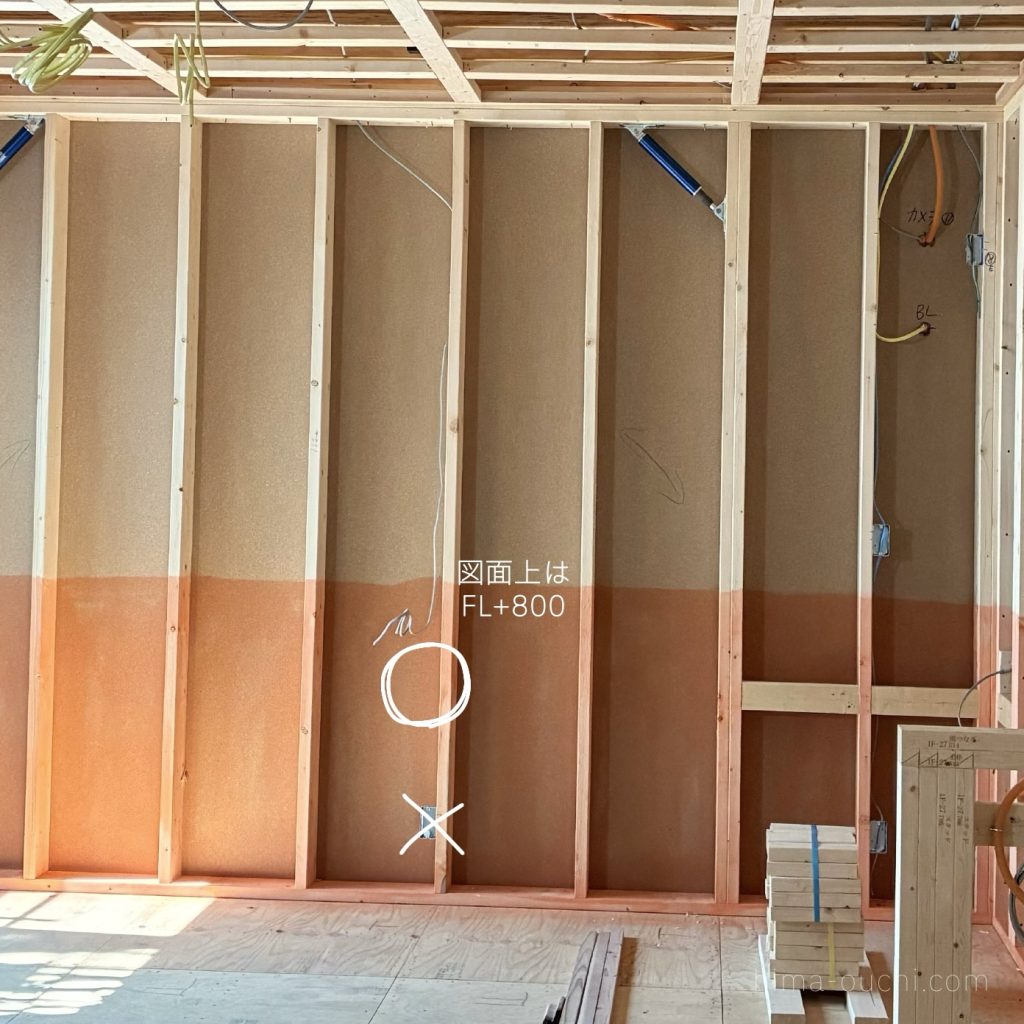

図面はFL+800ですが、実際はコンセントの標準仕様(FL+250)で設置されていました。
また、Sプレート※のはずが、標準サイズのコンセントが設置されていました。
(※Sプレート:Panasonicの商品。横並びでスリムなデザインのスイッチ・コンセントプレート)

2:図面通りでいいのか
図面通りにすると設備と干渉するところが2か所あったので、位置変更をお願いしました。
2か所とも、配線立ち会いの事前準備時に気づきました。
①間接照明と鏡

ミラー下に間接照明を取り付ける計画でしたが、電気図面では上寄りで記載されており、現場もこの通りになっていました。

(もしかしたら、間接照明の場合はあえて取付位置をずらしているのかも…?)
現場監督さんと相談して、ミラー下に配線が来るよう位置変更することになりました。
②給湯器リモコンとキッチン吊戸棚

カップボードと吊戸棚の間に給湯器リモコンを設置予定でしたが、電気図面通りにすると吊戸棚と給湯器リモコンが干渉します。

給湯器リモコンは、吊戸棚の右隣にあるパントリー側に移動することになりました。
我が家の変更点
今回の立ち会いで位置訂正・変更してもらったものはこちら。
- コンセント:8か所
- スイッチ:2か所
- 照明:4か所
- 給湯器リモコン:1か所
- エアコン:1か所
- 洗濯機の排水口:1か所
- 煙感知器:1か所
(多)
電気配線以外にも気になっていたところの変更もお願いしました。
受諾してくださってありがたい…(´;ω;`)
おわりっ
